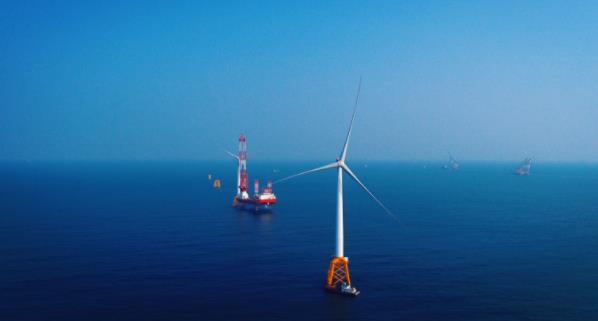

【南方大视野2019年11月2日讯】11月1日,随着风力发电机组叶片徐徐转动,中广核新能源阳江南鹏岛海上风电项目首台5.5MW风机正式并网发电,标志着这一国内单体容量最大的海上风电项目进入陆续投运阶段。

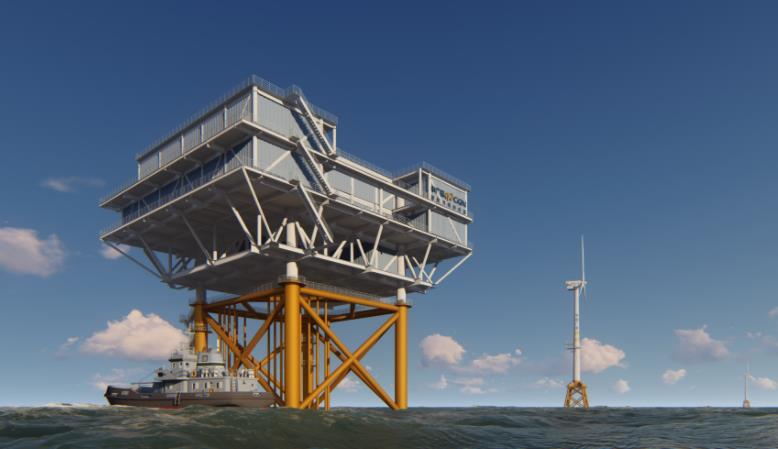

中广核阳江南鹏岛海上风电项目位于广东省阳江市东平镇南侧、海陵岛东南侧海域,规划布置73台5.5MW风电机组,总装机容量401.5MW,同时配套建设1座220kV海上升压站和1座陆上集控中心。项目建成后年上网电量约10.15亿千瓦时,与同等规模的燃煤电厂相比,每年可节约标煤约31.15万吨、减少灰渣约2.06万吨、减排二氧化碳约82.88万吨。

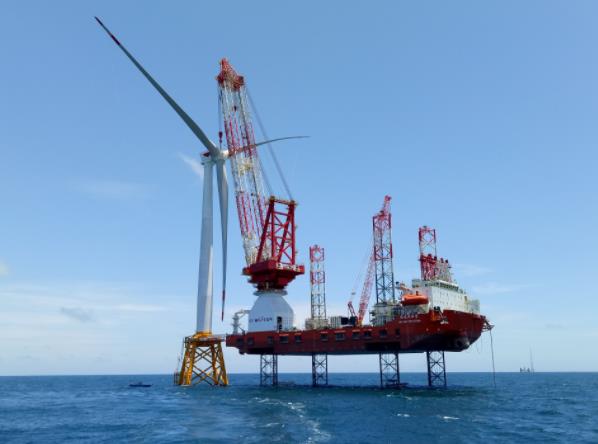

南鹏岛海上风电项目于2018年5月10日陆上主体工程开工,同年10月15日海上主体工程建设拉开序幕。该项目是国内首例采用海上风电项目水下高应变检测,同时也是国内首个成功完成30米水深风机基础导管架水下灌浆作业的海上风电项目。按照计划,该项目将于2019年底完成20台风机发电,2020年底实现全场并网。
据介绍,推进南鹏岛海上风电项目建设,是中广核贯彻“绿水青山就是金山银山”理念,落实广东省充分发挥广东海洋优势、打造海洋强省的重要举措,将为粤港澳大湾区打造世界一流绿色湾区和城市群建设提供绿色能源和环境支撑。(罗珍 蔡鹏飞)
